【专题报道】将启程,盼凯旋
2024-10-31
2021 官网升级中!现在您访问官网的浏览器设备分辨率宽度低于1280px请使用高分辨率宽度访问。
项目经理 周永伟

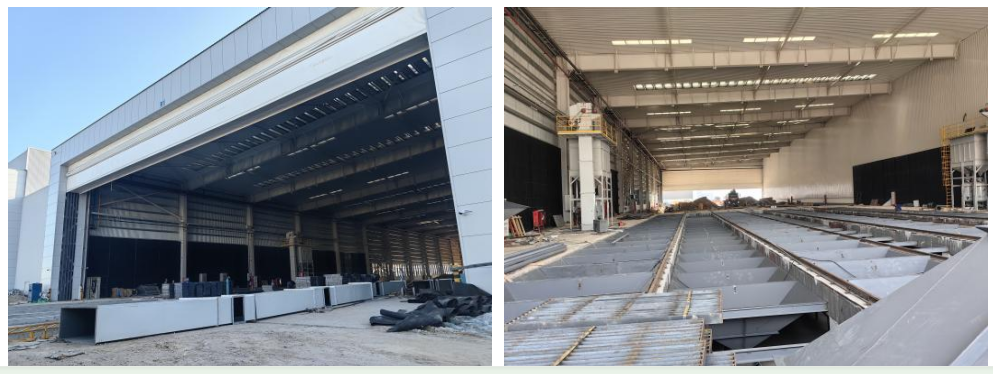

三一海工项目由于珠海当地天气比较炎热,我们在工作时衣服经常湿透,有时冒着风雨也要搬运及卸货,每天工作量都要按总体计划完成,一切的付出都是为了早日完成任务。经过了一个月的努力,12条皮带机、161个地坑集丸斗全部安装到位,甲方对我们的工作态度及完成的工作提出认可及表扬。现场由于甲方土建及其余设备的拖延,项目总体计划延迟到11月15日调试,但我们后续的任务依然艰巨,主要有大面积的集丸斗焊接,大量的格栅安装,外协的地拖链安装还有电气安装。加上由于甲方原因造成的电气及皮带机等变更刚商定完成,更改的配件需要尽快发到现场,我们争取在最短的时间内完成,这将对现场每位员工又是一次严峻的考验。
